Andamento das Obras


Esse Lote é compreendido entre a divisa dos estados do Tocantins/Pará e possui 119,16 km de extensão totalmente pavimentado. As atividades em andamento são: Execução de sinalização horizontal.

Construtoras responsáveis pelas atividades são Consórcio Ethos-HWN-Consol e LCM.

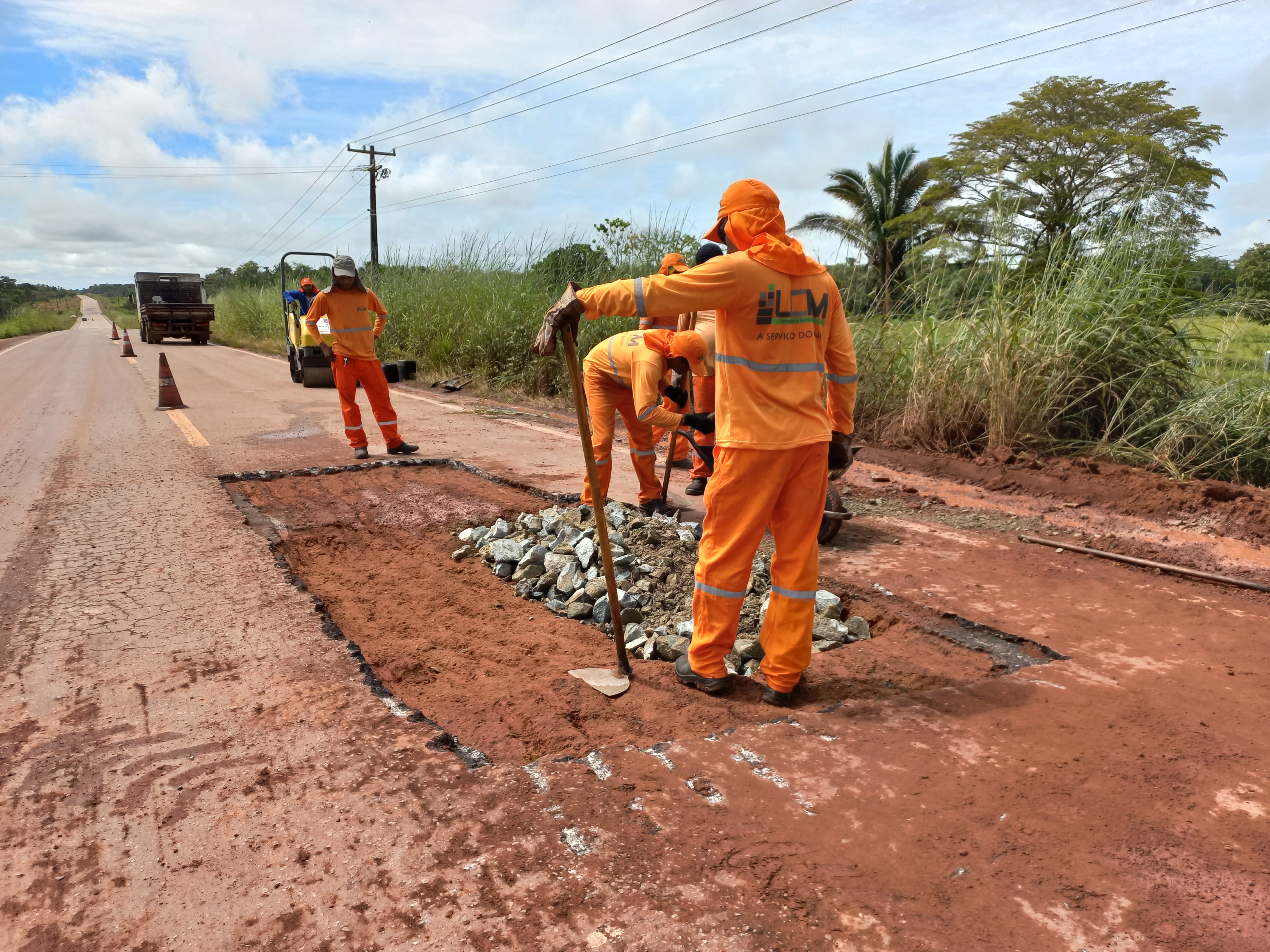

Divisa Sinalização

Lote único

O Lote Único, que se inicia no Km 134,9 até o Km 178,6 da BR-230/PA tem  43,7 quilômetros de extensão, está com sua pavimentação concluída e localiza-se entre os municípios de Marabá e Itupiranga. O trecho foi entregue no ano de 2015, desta forma nunca apresentou problemas em sua camada asfáltica. No momento o trecho está com atividades de conserva.

Empresa responsável pela atividade: LCM

Lote Único_Marabá-Itupiranga - Copia

Lote 1

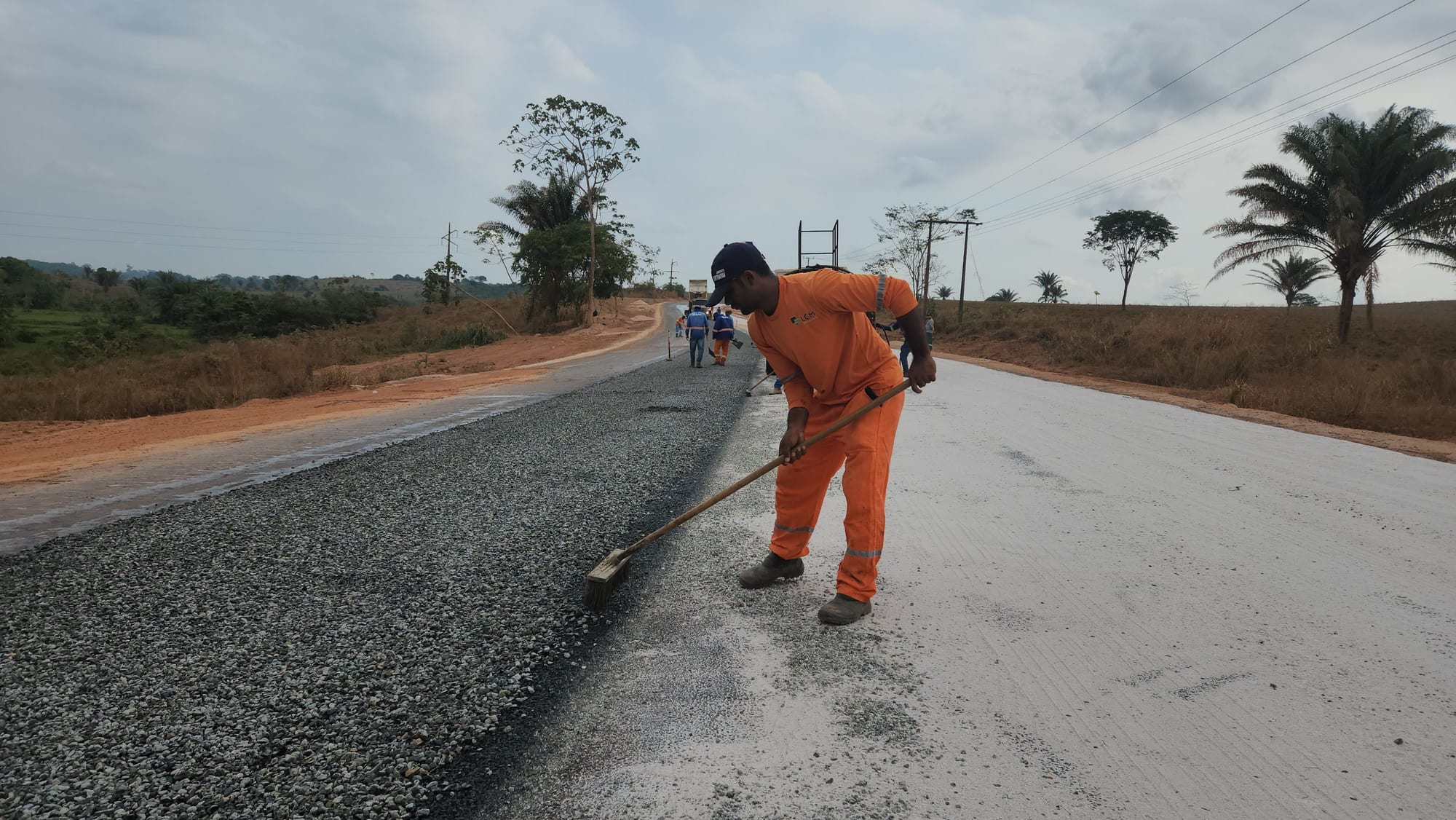

Localizado entre Itupiranga e Novo Repartimento, o Lote 1 possui 105 quilômetros de extensão, sendo 80 quilômetros pavimentados. Atividades em andamento: Execução  terraplanagem e pavimentação asfáltica.

Não há impedimentos por parte dos órgãos responsáveis pelos indígenas nem pelo órgão que emite a licença ambiental de instalação. O Consórcio construtor responsável é o TAMASA/CIMCOP. Onde as obras ainda não alcançaram, é realizada a conservação e manutenção da rodovia pela empresa LCM.

IMG_3312 - Copia

BR-442

A rodovia BR-422/PA possui 73,7 km de extensão e vai do entroncamento com a BR-230/PA e o município de Novo Repartimento até o entroncamento com a PA-156-Tucuruí.

Esta rodovia ainda não possui licença ambiental para instalação de pavimentação, logo, realiza-se a manutenção da trafegabilidade do trecho pela empresa RODOCON.

BR-422 - Copia

Lote 2

Localizado entre os municípios de Novo Repartimento e Pacajá, o Lote 2 possui 105 quilômetros de extensão. Até o momento, esse trecho possui 71,6 km de asfalto. Todo o trecho está liberado para obras do ponto de vista ambiental.
A construtora responsável pela conserva é RODOCON.

DD - Copia

Lote 3

Localizado entre os municípios de Pacajá e Anapu, o Lote 3 possui 105 quilômetros, destes 97 km já estão asfaltados. Neste período ocorreram atividades de encabeçamento nas pontes. Houve também atividades de conserva ao longo do lote.

Lote 3 Pacaja - Anapu - Copia

Lote 4

Localizado entre os municípios de Anapu e Altamira, o Lote 4 tem 150 quilômetros de extensão. Este lote apresenta pavimentação concluída. Atividades de conserva, com limpeza da vegetação próxima a rodovia.
A construtora responsável pelas pontes ARTELESTE/DELTACON.

Lote 4 Anapu Altamira - Copia

Lote 5

Com extensão de 84,4 quilômetros, o Lote 5 está localizado entre os municípios de Altamira e Medicilândia e apresenta pavimentação concluída, com exceção do encabeçamento das pontes. Houve também atividades de conserva em todo lote.

A construtora responsável pelas pontes é a ARTELESTE/DELTACON.

Lote 5 Altamira -Medicilandia - Copia

Lote 1

Com extensão de 83,10 quilômetros, fica localizado entre os municípios de Medicilândia e Uruará. A LI 825 possui trecho impedido entre o Km 750 e 851,1 por ser limítrofe à TI Arara. Os estudos e trâmites necessários estão sendo realizados entre os órgão competentes para que seja possível a obra nesse trecho de acordo com a legislação.

Como é um trecho sem pavimento, a conservação da rodovia é realizada pela empresa LCM.

Lote 1 Medicilândia Uruara - Copia

Lote 2

Com extensão de 83,12 quilômetros, este lote fica localizado entre os municípios de Uruará-Placas. A LI 825 possui trecho impedido entre os Km 811 e 851,1 por estarem próximo a TI Arara. No entanto, o trecho liberado o consórcio construtor MAC/PAVOTEC executou a pavimentação de 13,5 quilômetros. Nas áreas não pavimentadas há atividades de conservação da rodovia pela empresa LCM.

Lote 02- conserva - Copia

Lote 3

Com extensão de 89,78 quilômetros, este lote fica localizado entre Placas-Rurópolis. Neste trecho 6,4 km já foram pavimentados pelo consórcio construtor MAC/PAVOTEC. Nesse trecho estão ocorrendo atividade de conserva da rodovia realizada pela Construtora responsável LCM.

Lote 03- conserva - Copia
